心系能源发展 情牵项目建设—石棉县人大常委会集中视察老鹰岩电站建设情况

发布时间:2025-11-27 16:50:10

  为深入贯彻落实习近平生态文明思想和新时代能源安全新战略,锚定高质量发展首要任务,11月13日,石棉县人大常委会组织常委会组成人员深入大渡河老鹰岩一级、二级水电站建设现场开展专项视察,实地督导项目推进质效,为这一关乎民生改善、产业升级、生态保护的重点工程精准“把脉问诊”、全程“保驾护航”。

  老鹰岩一、二级水电站位于大渡河干流石棉县境内,是积极践行“双碳”目标、优化区域能源结构的核心载体。项目总装机容量为72万千瓦,总投资达105亿元,建设工期约为5年,投产后经济产值将显著提升,能源消耗和污染物排放得到有效改善。作为构建清洁低碳能源体系的关键节点,该项目在赋能县域产业转型、助力乡村全面振兴中发挥着不可替代的战略支撑作用。

  实地视察:双线推进显成效,难点问题待突破

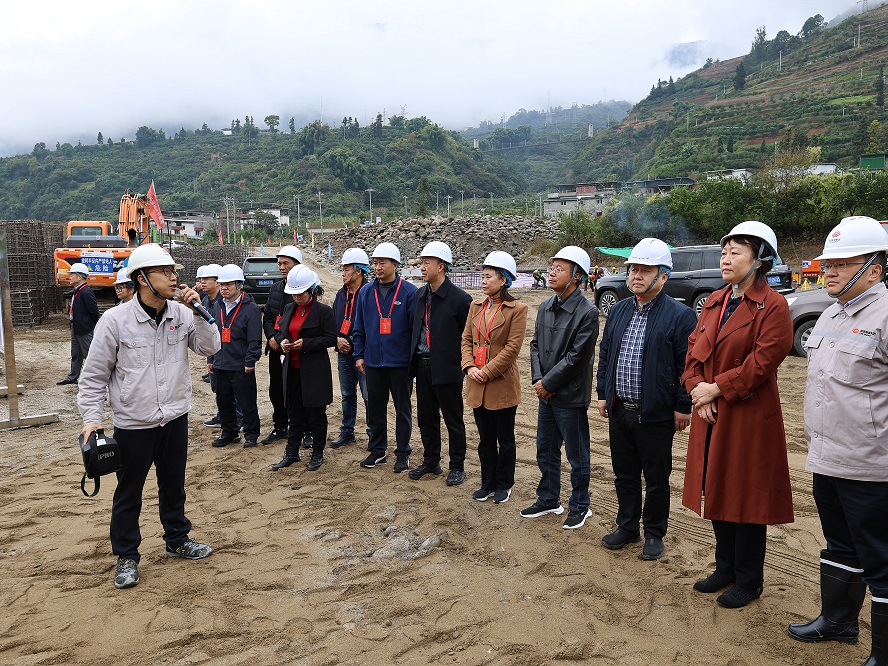

  视察组先后前往老鹰岩二级水电站导流明渠施工、一级水电站右岸河道扩挖施工现场,通过实地察看、听取汇报、现场问询等方式,详细了解项目建设进度、质量管控、生态保护等情况。


老鹰岩一级水电站于2025年9月开工建设,目前正加速推进右岸河道拓挖及左岸一期围堰、防浪墙平台填筑等任务。后续计划于2026年11月30日完成二期截流,2029年10月首台机组投产,2030年4月全部机组正式投入使用。老鹰岩公司负责人向委员们介绍道,“当前,项目正全力攻克左岸礼约片区征地拆迁、尤家湾区域电缆铺设协调等难点问题。”

  二级水电站作为《长江保护法》实施后首批获生态环境部批复的大型水电项目,严格遵循生态优先、绿色发展理念,2023年11月取得核准批复,2024年10月正式开工建设。该电站设计装机容量42万千瓦,计划2029年全部机组投产发电,目前正同步推进主体工程建设、移民安置验收等重点工作,建设进度符合既定规划,但仍面临施工强度大、交通保障需强化等现实挑战。

  多方联动:政企协同创速度,移民安置稳根基

  项目报建审批工作创造“大渡河速度”,充分展现政企协同攻坚的强大合力!县发改局主要负责人介绍:“老鹰岩一级水电站仅用26天便成功取得林地批文、7个月高效取得用地批复;二级电站更以1个月获批林地批文、8个月完成国土报件技术审查的卓越效率,创下行业最快纪录。”这一突破性进展,源于石棉县构建的全方位保障机制——县政府成立专项指挥部、组建移民工作队,设立专班常态化攻坚报建协调,政企同心同向合力攻坚,为项目高效推进奠定坚实基础。

移民安置是水电项目建设的核心要务,更是践行以人民为中心发展思想的生动实践。县水利局主要负责人表示:“老鹰岩一、二级水电站移民搬迁安置已双线启动。”2025年核心目标聚焦保障二级电站截流,目前已完成移民人口界定方案编制公示等相关工作,为项目建设有效扫清障碍。

  明确要求:靶向发力提质效,锚定标杆谋长远

  针对项目推进中存在的难点和堵点,县人大常委会主任邓西琼强调,要以高度的政治责任感推动项目建设提质增效:一要强化统筹协调,压实主体责任。由县政府牵头,相关部门协同发力,持续加大支持保障力度,系统梳理核心诉求,借力省“两会”平台积极建言献策,全力实现移民“搬得出、稳得住、能发展、可致富”。二要聚焦要素保障,破解瓶颈制约。紧盯干线拆移、征地拆迁等关键环节,建立问题清单、责任清单、时限清单,精准施策破解工程推进堵点难点,确保项目建设按序时进度推进。三要坚持质量引领,打造标杆工程。电站建设方要严格遵循工程建设规范和生态环保要求,严把质量关、安全关、环保关,确保如期完成建设任务,力争打造成为全省乃至全国水利水电工程标杆。四要严守生态底线,兼顾民生保障。统筹推进施工通道建设,妥善解决施工车辆与社会车辆共道安全隐患,严格落实扬尘治理、噪音管控等环保措施,实现工程建设与生态保护、民生保障协同发展。

  下一步,石棉县将持续凝聚人大监督、政府推动、企业主建、社会参与的强大合力,以问题为导向攻坚克难,以实干精神狠抓落实,推动老鹰岩水电站早日建成投用,为筑牢长江上游生态屏障、赋能区域高质量发展注入强劲动能。(石棉人大 刘秋杞)
